电力系统直流屏新装上海复华蓄电池组放电试验操作规范(2021年9月)

  电力系统直流屏项目使用的我司复华蓄电池组产品在系统集成使用在完成初次安装后,特别是电力系统中一般工作人员会对电池组进行容量检测进行放电试验,那么该如何更高效的对蓄电池组进行准确的、安全的、可靠的容量检测和放电测试呢?下面文章中本人发表了自己的看法。

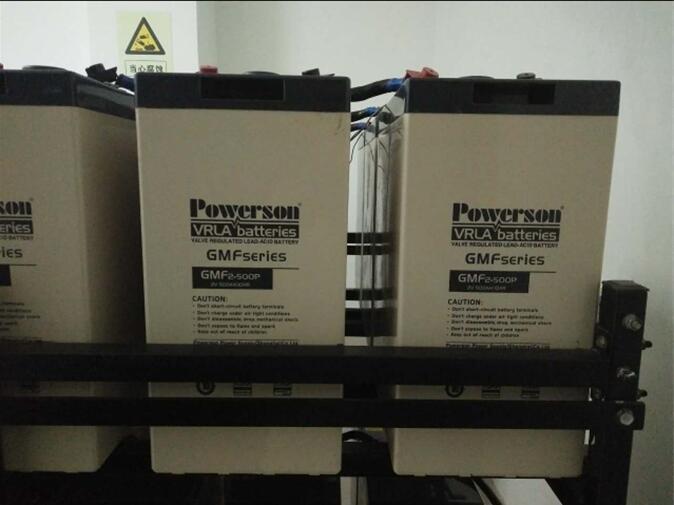

  一般项目运营中,我们建议电力系统直流屏采购配套使用的上海复华蓄电池组在专业人士或是复华工厂服务工程师的协助或支持下进行规范的安装作业。在直流屏电源系统安装完毕后,我们建议用户要对蓄电池组进行多次充放电测试,实现完成对新安装的保护神蓄电池组容量的复查。在蓄电池组循环充放电3次,稳定后的数据作为原始记录使用,上海复华工程师认为原始记录推算的电池容量真实可靠。待新安装的直流屏蓄电池组补充电完成后,需静置12h,再进行放电测试。蓄电池组的放电负载可以借助放电智能负载进行,也可以采用平台的实际负载进行。对于直流屏系统新安装的电池组,我们考虑到新装复华蓄电池组的安全性、快速性、便捷性方面,实际中通常采用放电智能负载进行放电,并按照规范要求的10h放电率(适用于复华GMF系列)进行容量测试。


    在复华蓄电池组的放电过程中,需要间隔一段时间记录被测试的蓄电池单体电压和环境温度,10h放电率的测量间隔时间为1h/次,但在放电终止的最后半小时内,需加快测量的频次。着这里我们对我们用户必须要重强调一个重点就是当保护神蓄电池组中的任意一只单体电池达到终止电压,则视为该组电池到了终止电压,并停止该蓄电池组的放电测试;一次放电后应及时对蓄电池组进行充电,通过放电率和放电时间等参数计算出该蓄电池组所放出的电量,进行蓄电池组的容量核算。


   直流屏项目使用复华蓄电池组的充电分两步进行,首先进行恒流充电,参数设定为0.1C10,恒流充电达到设定值后,进行恒压充电,参考环境温度为25℃时设定电压,设置现场温度下的单体充电电压。在蓄电池组的充电过程中需要记录单体电压和环境温度,当蓄电池单体的电压达设定值,且充电器的充电电流值在3小时内不减小,则视为蓄电池组充电完成,通过计算得出所充入该蓄电池组的电量,进行蓄电池组的容量核算。蓄电池组在第一次充电完成后,若核算的蓄电池组容量可以达到设计的98%以上,则该蓄电池组的容量满足要求视为验收合格,该蓄电池组的容量测试已经完成。如果核算容量不达标,则需进行第2次充放电循环。在进行蓄电池组的充放电测试中,需要进行全过程的测试与记录。

对于电力系统直流屏中新安装的复华蓄电池一般都需经过3次的充放电循环:安装后首次补充电--放电、二次充电--放电和三次充电。
